Теплом и горячей водой обеспечила медицинский центр в поселении Вороновское котельная

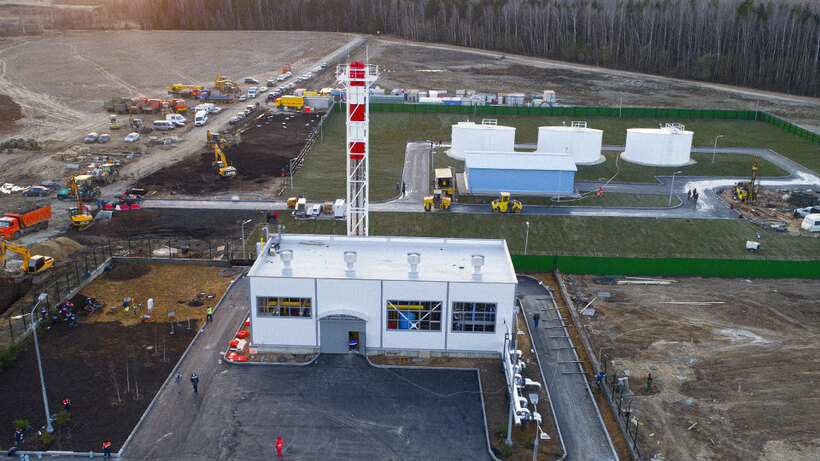

Энергетический объект был построен в рекордные сроки: 12 марта специалисты начали работы на площадке, а к 12 апреля все работы, включая благоустройство прилегающей территории, были завершены. Обычно строительство котельной такой мощности занимает более полугода.
«В котельной в настоящее время настраиваются режимы по мере роста потребления медицинским центром. Первое время, пока котельная будет выходить на расчетную нагрузку, на месте постоянно работает оператор, но в дальнейшем мы полностью перейдем на дистанционный режим. На объекте применены современные технические решения, благодаря которым режимы работы насосного оборудования и котлов, температура теплоносителя и другие параметры будут регулироваться из диспетчерской МОСГАЗа в режиме онлайн», — рассказал Генеральный директор
«Котельная выполнена силами Управления „Моспромгаз“, но в ее строительстве принимали участие все без исключения строительные и проектные подразделения Общества и, конечно, технический надзор. Я находился на строительной площадке постоянно и обратил внимание, что никто не жаловался на усталость, все прекрасно понимали, что подвести столицу мы не можем, а цена ошибки очень высока. Хочу выразить благодарность всему нашему коллективу, 24 часа в сутки обеспечивавшему работу на данном объекте», — подчеркнул Генеральный директор
Напомним, что котельная будет обеспечивать не только всю необходимую нагрузку медицинского комплекса, но и резервные мощности, которые понадобятся в случае, если произойдут нарушения во внешних сетях. Максимальная тепловая нагрузка, которую будет принимать больница, составляет около 12 Гкал. Дополнительно котел на 4,5 Гкал будет находиться в резерве.
Для того, чтобы обеспечить котельную газовым топливом от ГРС «Михайловское», проложен газопровод высокого давления (0,6 МПа) диаметром 500 мм. В предприятии отметили, что строительство велось одновременно на пяти участках, чтобы максимально сократить сроки реализации проекта. На площадку поставлялись лучшие строительные материалы, были привлечены все силы технического надзора
